8月10日,比特币挖矿龙头企业Riot Platforms公布二季度财报时公布了一个重大消息:签下一份为期20年、价值91亿美元的算力租赁协议,对方是一家"领先的前沿人工智能实验室"。
Riot自己没点名,但彭博社很快挖出知情人士的话,确认这家AI公司就是Anthropic。

根据美国媒体的报道,协议的骨架是这样的:
地点在得克萨斯州罗克代尔(Rockdale)的Riot数据中心园区,提供191兆瓦IT容量,够14.3万户家庭同时用电的规模。
合同期限一直到2048年6月,另外还带两次5年续约权,如果都用上,总合同金额能冲到161亿美元。
交付节奏不是一次性交付,Riot计划2027年12月先把96兆瓦建好,剩下的到2028年6月才能全部到位。
为了赶工期,Riot先通过摩根士丹利搞了一笔5.73亿美元的过渡性融资,永久性的信贷安排还在谈。

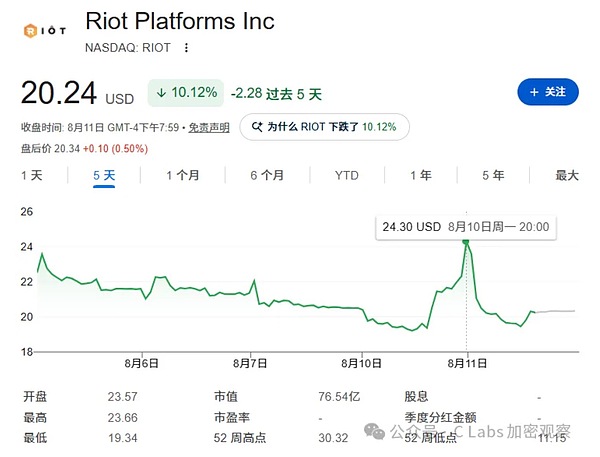

消息一出,Riot股价开启暴走模式。
但是随后市场冷静下来,股价也回落到财报之前,因为要在2028年才可能会收到Anthropic的钱。

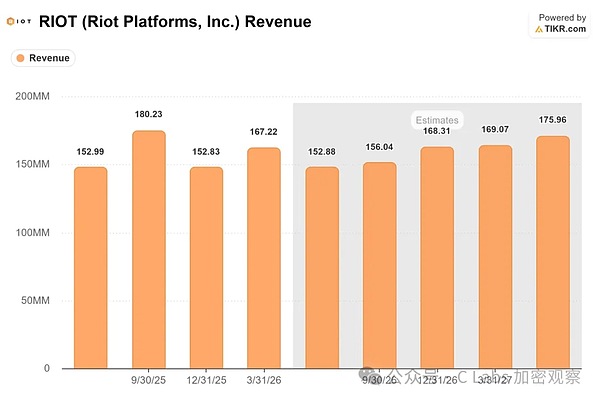

而且Roit的二季度财报也很难看,虽然二季度营收1.742亿美元,同比涨了14%,其中由挖矿贡献1.137亿美元、数据中心贡献2320万美元。
但是净利润这块是由盈转亏,净亏损2.372亿美元(去年同期还是净利润2.195亿美元)

对于Anthropic来说,91的算力合同也算是大手笔了,是今年第三大的算力采购协议。
Anthropic为什么会挑一家比特币矿企做长期基建伙伴呢?
多数数据中心开发商是先拿地、再去找电。现在GPU可以砸钱买,电网接入排队却要好几年。
而Roit作为老牌比特币挖矿企业,最擅长的就是找电。

Riot在得州ERCOT电网里手握的低成本、快速并网的电力资产,正是这轮AI建设周期里最硬的通货。
今年比特币价格不给力,但是Riot在数据中心分部的运营租赁毛利率高达91%,比挖矿业务性感太多。

2024年的比特币减半,把区块奖励砍到了3.125枚比特币,而2028年比特币将再次减半,而且可供矿工挖的比特币越来越少。

而AI这边换来的是十年、二十年期的锁定合同,收入确定、久期拉满。
资本市场的定价逻辑也跟着变了:纯挖矿公司市场只愿意给6到12倍的EV/EBITDA,一旦转型成数据中心运营商,估值能跳到20到25倍。
所以现在几乎每一家上市矿企都在拼命找AI公司签约,甚至不惜把囤着的比特币卖掉去换建设资金,整个行业今年以来已经卖出超过1.5万枚BTC。
声明:本文由入驻金色财经的作者撰写,观点仅代表作者本人,绝不代表金色财经赞同其观点或证实其描述。
提示:投资有风险,入市须谨慎。本资讯不作为投资理财建议。
互联网怪盗团
区块链骑士
动察Beating
金色财经 善欧巴
C Labs 加密观察
晚点LatePost
